中國西藏網 > 新聞 > 涉藏動態

        “青豫特高壓”輸電通道完成首次年度檢修

        發布時間:2022-04-13 10:08:00來源: 中國新聞網

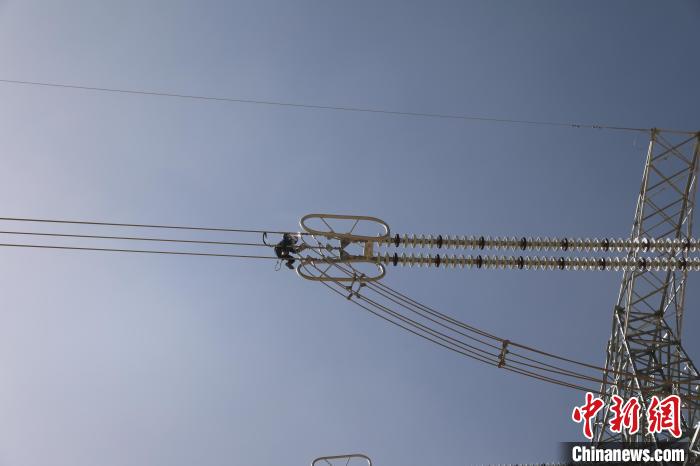

        圖為國網青海超高壓公司輸電專業人員正在開展750千伏青塔I線14號鐵塔消缺工作?!《瓚c芳 攝

          據國網青海省電力公司12日消息,11日凌晨00時34分,在位于青海省海南藏族自治州塔拉戈壁沙丘的750千伏青塔I線首次年度停電檢修完成,設備恢復供電。

          750千伏青塔Ⅰ、Ⅱ、Ⅲ線是世界首個新能源遠距離輸送大通道——青海-河南±800千伏特高壓直流工程重要的輸電通道。青塔Ⅰ線于2020年6月投運,隨后青塔Ⅱ線投入運行,2021年1月青塔Ⅲ線投運。青海南部地區豐富的光伏和風電通過這些線路通道在±800千伏特高壓青南換流站匯集進而輸送至華中地區,在優化國內能源資源配置的同時,為青海能源支柱產業、綠色產業發展和鄉村振興提供強大支撐,將青海清潔能源優勢轉化為經濟效益。

          在今年春檢中,國網青海超高壓公司對750千伏青塔Ⅰ、Ⅱ、Ⅲ線開展首次年度停電檢修,采用三條線路輪停方式,分三個階段展開。4月7日至10日,750千伏青塔Ⅰ線設備檢修實施,檢修專業人員對線路開展檢查、試驗、消缺。根據計劃,4月12日至15日、4月19日至22日分別開展青塔Ⅱ線、青塔Ⅲ線設備檢修。

          為按期完成此次線路檢修任務,本次線路檢修工作分成兩個工作小組,分別從±800千伏特高壓青南換流站、750千伏塔拉變電站兩頭線路開始檢修,對147基鐵塔進行登塔檢查、試驗、消缺。

          在這次檢修中,國網青海超高壓公司結合實際安排工作計劃,優先安排受天氣影響大、工期長的檢修項目和重大缺陷處理工作,并及時根據現場情況優化工序,確保檢修有序推進。

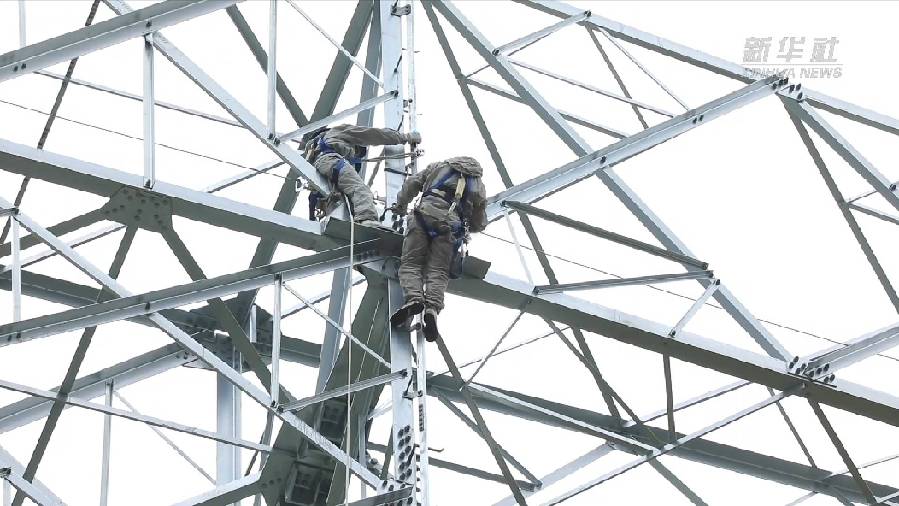

          為確保塔上作業人員的安全,輸電專業人員在原先使用后備保護繩保護人員的基礎上又增加一套雙溝保護繩,給登塔作業人員再上一把“安全保護鎖”。

          “每天一到下午,風沙就會大的很多,我們早上把飯吃的飽飽的,利用早上、中午風不大的時候抓緊時間干,等到下午風沙大的時候我們再休息吃飯,工作進度也不耽誤?!本€路總工作負責人靳有軍介紹道。

          青海已是4月初,塔拉戈壁攤上一片荒涼,絲毫感受不到春天的氣息,大風呼呼的在塔拉攤上“肆意”而起,靳有軍與伙伴們流著汗、吃著土,不浪費每一分鐘時間,確保設備能夠如期完成檢修順利送電。4月9日至10日,10名輸電檢修人員完成線路“體檢”,青塔I線更加“健康”,讓高原“綠電”穩送中原。

          此次檢修期間,該公司變電檢修專業人員還完成了750千伏青塔I線兩側間隔設備檢修、試驗、保護定檢、測控裝置校驗、后臺信息核對和兩側變電站線路電壓互感器、避雷器及出線門架懸瓶絕緣子防污閃涂料噴涂。

        (責編: 于超)

        版權聲明:凡注明“來源:中國西藏網”或“中國西藏網文”的所有作品,版權歸高原(北京)文化傳播有限公司。任何媒體轉載、摘編、引用,須注明來源中國西藏網和署著作者名,否則將追究相關法律責任。

        亚洲制服丝袜av一区二区三区,亚洲无码视频在线a,成人片无码中文字幕免费,亚洲无码91视频
